AP 1 Herbst 2021 A1 Lösung Mia Rücker

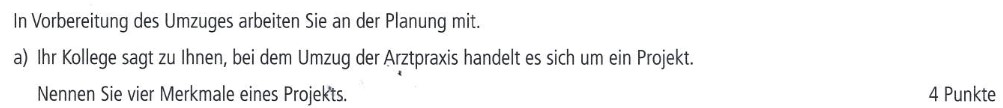

AP1 Aufgabe 1a)

Lösung zur AP1 Aufgabe 1a)
- Ein Projekt ist einmalig.
- Ein Projekt ist ressourcentechnisch begrenzt.
- Ein Projekt ist zeitlich begrenzt.
- Ein Projekt wird von einem Projektmanagement geleitet und organisiert.
AP1 Aufgabe 1b)

Lösung zur AP1 Aufgabe 1b)
S spezifisch
M messbar
A attraktiv
R realistisch
T terminiert
AP1 Aufgabe 1c)

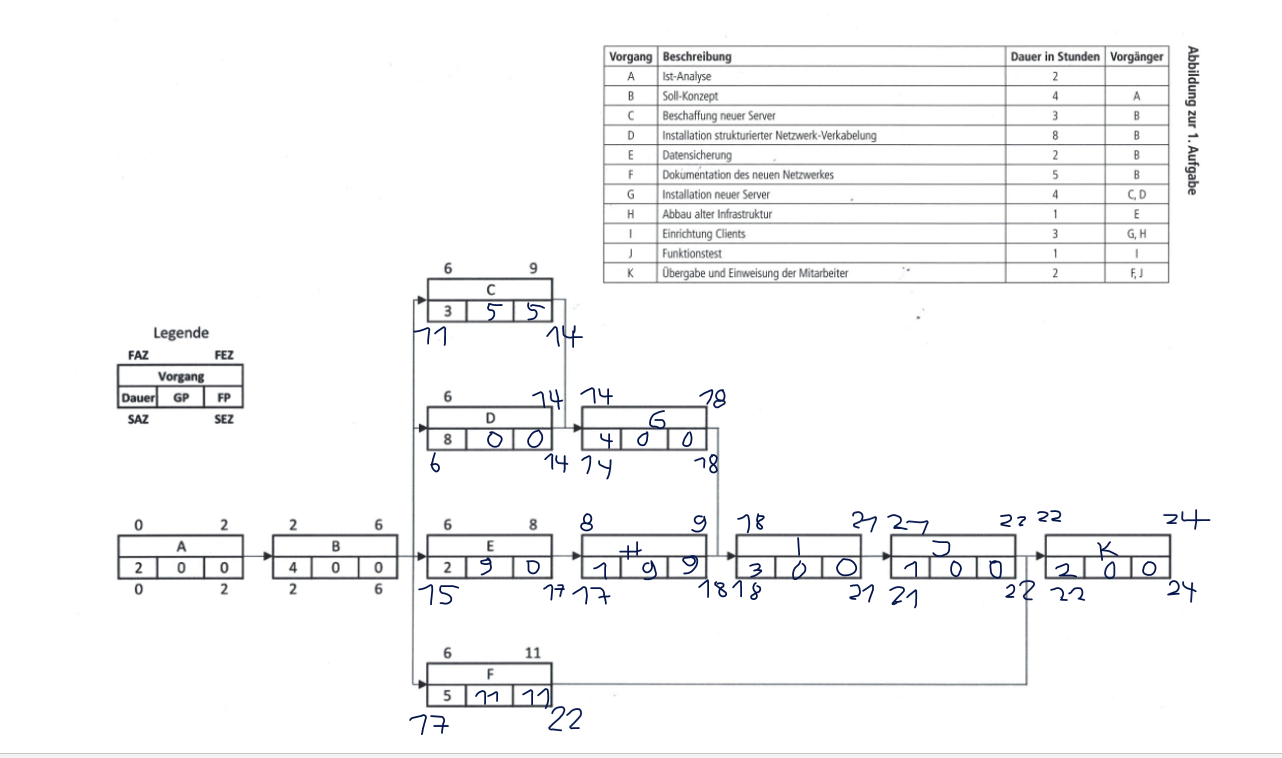

Lösung zur AP1 Aufgabe 1c)

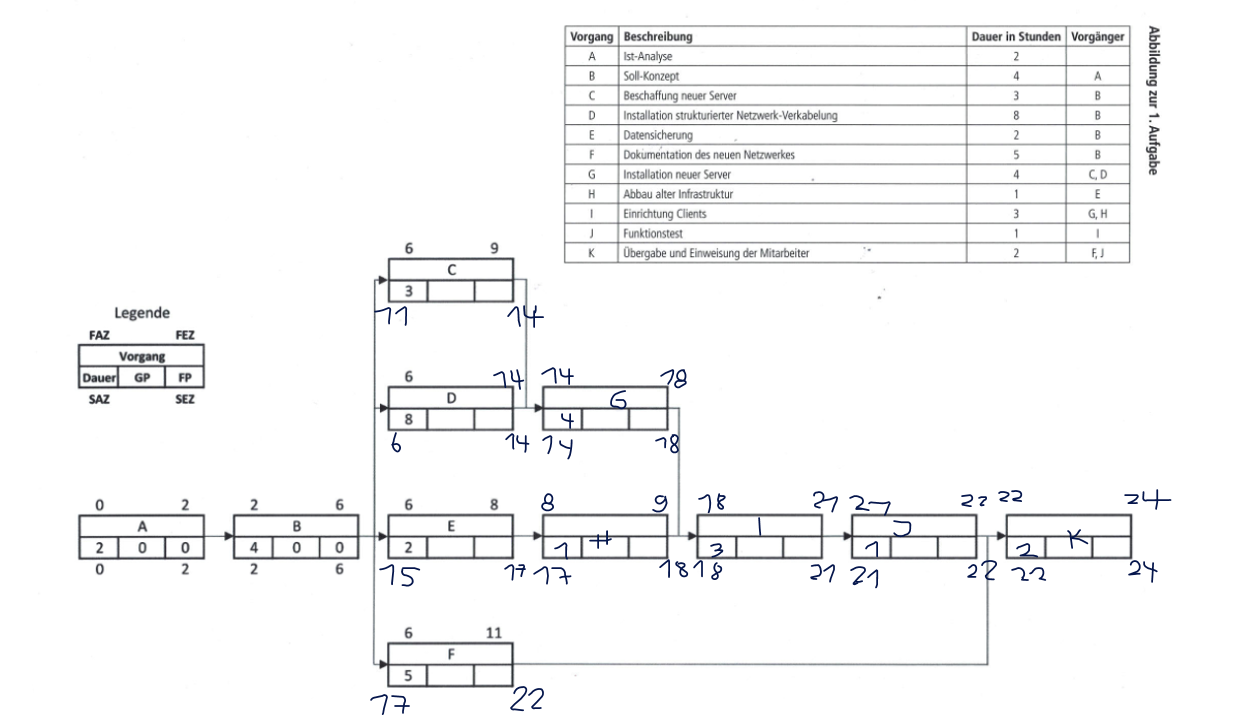

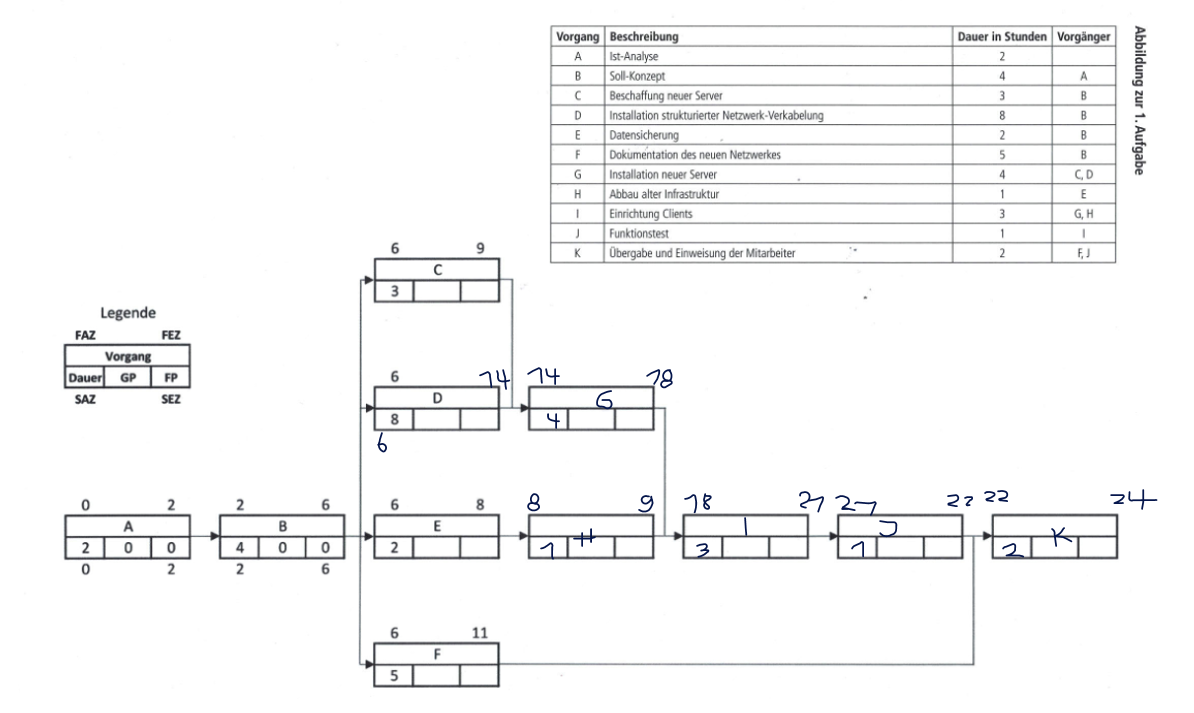

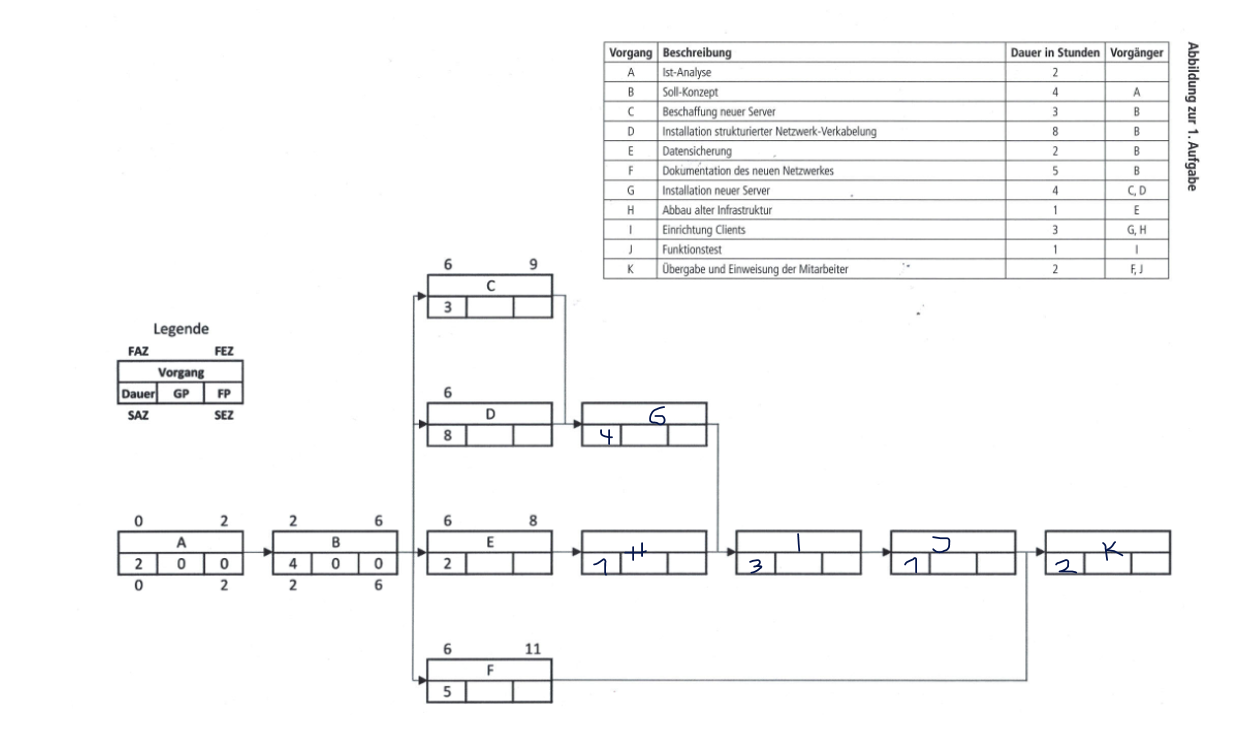

Um das Netzplan Diagramm zu vervollständigen, werden erstmal die fehlenden Vorgänge sowie ihre Dauer, nach dem was in der Tabelle beschrieben wird, eingetragen. Der Punkt Vorgänger beschreibt dabei, welche Prozesse vorher abgeschlossen sein müssen, damit dieser Prozess starten kann.

Als nächstes werden die FAZ und FEZ eingetragen von links nach rechts. Der FAZ ist dabei der späteste FEZ seiner Vorgänger. Der FEZ ergibt sich daraus, dass die Dauer auf den FAZ gerechnet wird.
Der Vorgang D hat eine Dauer von 8 Stunden und der früheste Anfangszeitpunkt liegt bei 6 Stunden dementsprechend ergibt sich ein frühester Endzeitpunkt von 14 Stunden.
Der Vorgang G hat als Vorgänger C und D. Der späteste FEZ ist hier der von Vorgang G mit 14 Stunden. Dementsprechend ist der FAZ von G auch 14 Stunden.
Die Dauer von Vorgang G beträgt 4 Stunden woraus sich ein FEZ von 18 Stunden ergibt.
Das ganze wird für die anderen Vorgänge weitergeführt.

Als nächstes werden die SAZ und SEZ eingetragen. Dies wird von recht nach links gemacht. Der SEZ vom letzten Vorgang entspricht dabei hier seinem FEZ. Der FAZ ergibt sich aus der dem Abzug der Dauer von dem SEZ. Der SEZ ergibt sich aus dem frühesten SAZ des nachfolgenden Vorgangs.
Der späteste Endzeitpunkt (SEZ) von von Vorgang K entspricht dem frühesten Endzeitpunkt (FEZ) und liegt somit bei 24 Stunden. Der späteste Anfangszeitpunkt (SAZ) liegt hierbei nach Abzug der 2 Stunden Dauer bei 22 Stunden.
Der SEZ von Vorgang I gleicht dem SAZ von Vorgang K und ist somit bei 22 Stunden. Der SAZ ergibt sich dann aus dem Abzug der einen Stunde Dauer zu 21 Stunden.
Das ganze wird für die weiteren Vorgänge durchgeführt.

Nun kann der Gesamtpuffer sowie der freie Puffer berechnet werden.
Der Gesamtpuffer ergibt sich aus der Differenz von SEZ und FEZ (GP = SEZ - FEZ) oder SAZ und FAZ (GP = SAZ - FAZ).
Der freie Puffer ergibt sich aus der Differenz vom frühesten FAZ des nachfolgenden Vorgangs und dem FEZ (FP = min(FAZNachfolger) - FEZ).

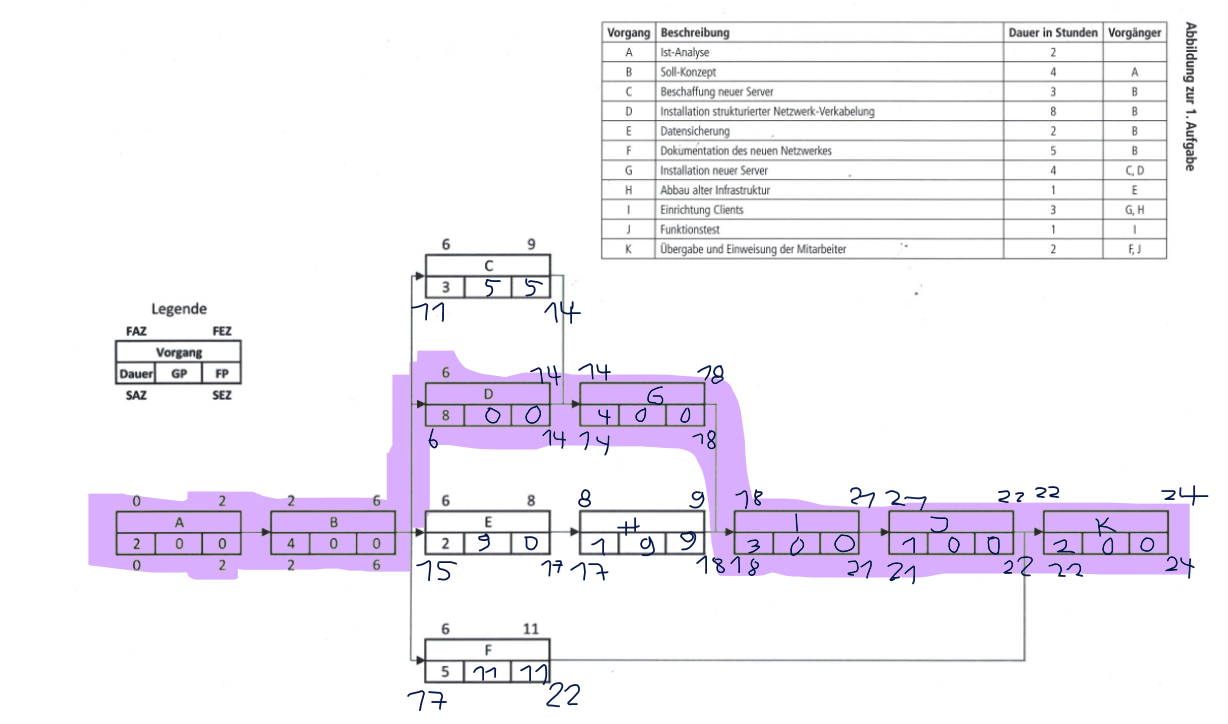

AP1 Aufgabe 1d)
Lösung zur AP1 Aufgabe 1d)
Der kritische Pfad ist der Pfad im Netzplan bei dem jede zeitliche Verzögerung das zeitliche Projektende beeinflusst. Also den Pfad, wo es keinen Puffer gibt.

AP1 Aufgabe 1e)

Lösung zur AP1 Aufgabe 1e)
Der Gesamtpuffer von Vorgang H beträgt 9 Stunden. Bei einer Verzögerung von 4 Stunden sind immer noch 5 Stunden vom Gesamtpuffer übrig. Daher kommt es zu keiner Verzögerung im Projektablauf.
Selbsterstellte Aufgabe

Lösung der Selbsterstellten Aufgabe

Übungsaufgabe Rücker Aufgabe 1a)
- Planung von Projekten
- Einschätzen von Risiken
- Auf die Einhaltung von Fristen zu achten
- Kommunikation mit Führungsebene und Kunden

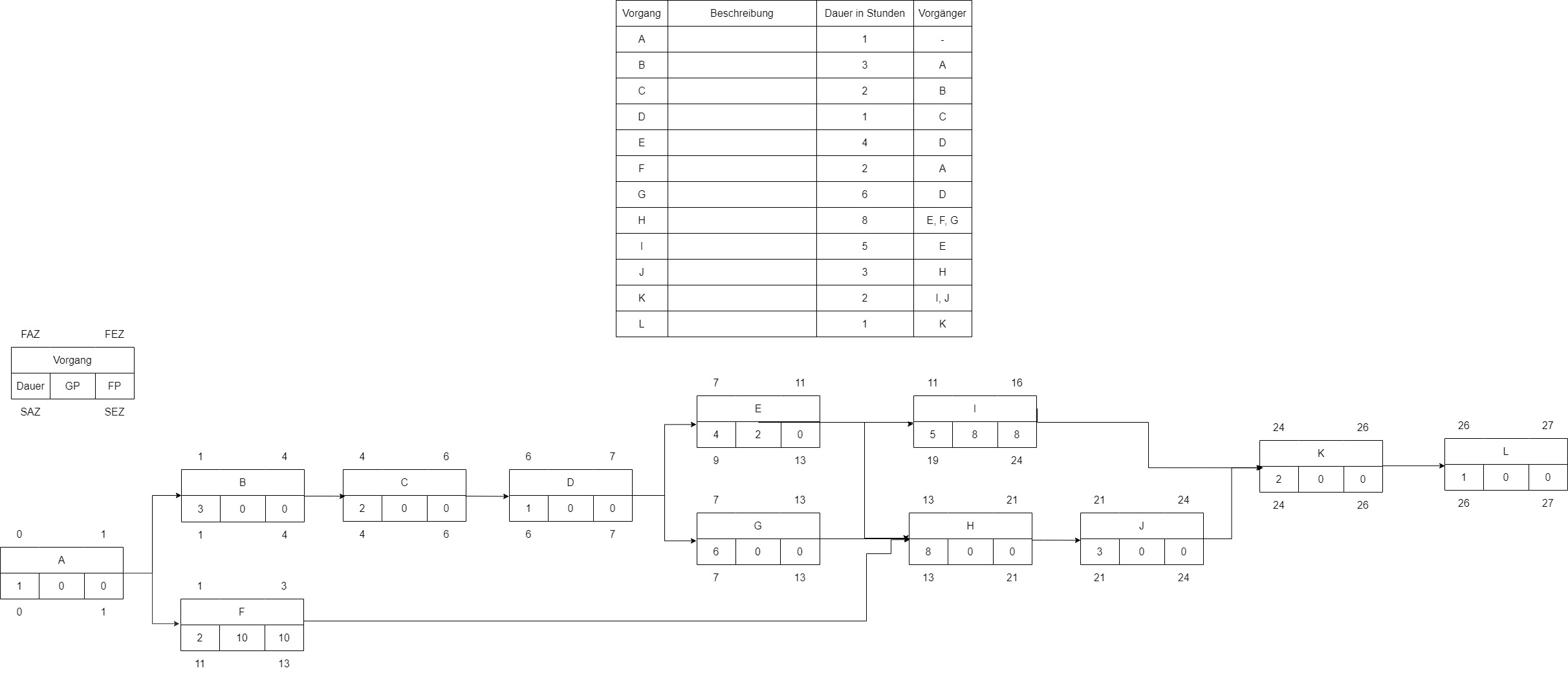

Übungsaufgabe Rücker Aufgabe 1b)

Übungsaufgabe Rücker Aufgabe 1c)

Übungsaufgabe Rücker Aufgabe 1d)
Der Vorgang E hat einen Gesamtpuffer von 2 Stunden. Bei einer verzögerung von 5 Stunden wird sich der Vorgang H um 3 Stunden verzögern. Dadurch, dass Vorgang H auf dem kritischen Pfad liegt und einen Gesamtpuffer von 0 hat, verzögert sich das Projektende um 3 Stunden.
